色婷婷久,国产在线公开视频,国产美女视频网站,国产成人精品999在线观看,久久精品av麻豆的观看方式,在线免费观看黄色网址,中国视频一区二区

?
首頁>讀·新聞>企業動態>集團要聞
集團要聞

陸豐核電1號機組核島ca03模塊吊裝就位

發稿時間: 2026年01月26日 17:39 ?? 【 字體:

1月23日16時57分,陸豐核電1號機組核島CA03模塊歷經運輸、試吊、起升、回轉、落鉤、摘鉤等一系列標準作業流程完成吊裝就位,標志集團首個“雙三代”項目順利完成2026年度首個里程碑節點,為“十五五”開好局、起好步奠定良好基礎。

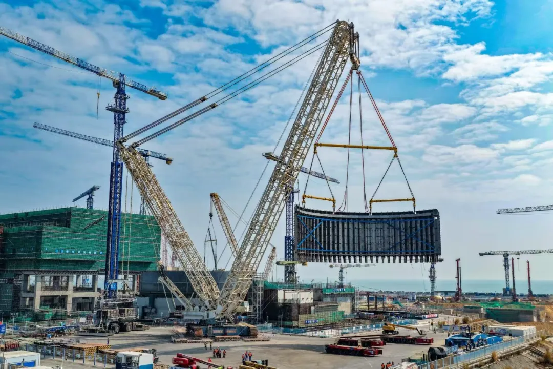

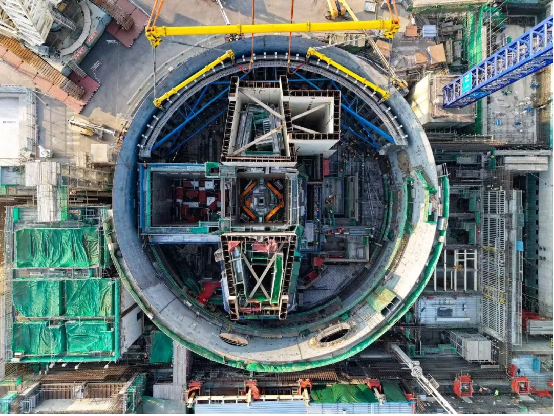

CA03模塊坐落于核島廠房,整體呈半圓弧狀,由17個墻體模塊拼裝而成,與CA01、CA20模塊共同組成核島內置換料水箱。該模塊整體弦長35.5米、寬14.5米、高13.0米,拼裝重量達228.2噸。由于其獨特的半圓弧結構,模塊在吊裝過程中極易產生變形,且在迎風條件下易出現旋轉。與此同時,就位區域空間狹窄、基礎鋼筋密集,對吊裝姿態控制和精準就位提出了毫米級的嚴苛要求,使整個吊裝作業面臨極大挑戰。

為了確保模塊高質量吊裝就位,項目管理團隊堅持“以科技創新賦能”。在模塊焊接環節,采用自動送絲富氬氣體保護焊工藝取代傳統手工操作,實現3個月拼裝工期目標,在保證質量的同時縮短工期。秉持“建安一體”理念,在拼裝場地同步推進鋼筋綁扎與工藝管道安裝,大幅減少交叉作業。為了確保一次吊裝成功,項目管理團隊提前數月組織多輪專家論證,持續優化施工方案,對吊裝路徑及臨時加固措施進行精細化設計;吊裝前,通過三維激光掃描、模擬碰撞檢測等先進技術精準排查吊裝干涉物項,結合現場實際工況反復推演吊裝全過程,精準識別潛在風險并逐項制定應對預案;同步建立消缺清單,對各項先決條件實行閉環管理,確保施工質量與安全全面可控,最終高質量實現CA03模塊一次性、安全、精準就位,為反應堆內部結構后續施工筑牢根基。

立足“十五五”新起點,陸豐核電將繼續深入踐行“嚴慎細實”工作作風,大力弘揚“陸核精神”,堅持“三個圍繞”價值導向,以高質量發展為統領,嚴把質量關,抓實“六大控制”,統籌“三大平衡”施工,大力發展和應用新質生產力,全力以赴把項目打造成標桿工程、精品工程,高質量建成集團首個雙三代核電基地。


?

微信掃描

新浪微博掃描

Copyright ? 2015 中國廣核集團有限公司 All rights reserved
粵ICP備08132407號-20
